Что было сделано на стройки 2 очереди ЖК «Новая Тверь» в апреле?


0

Обложка

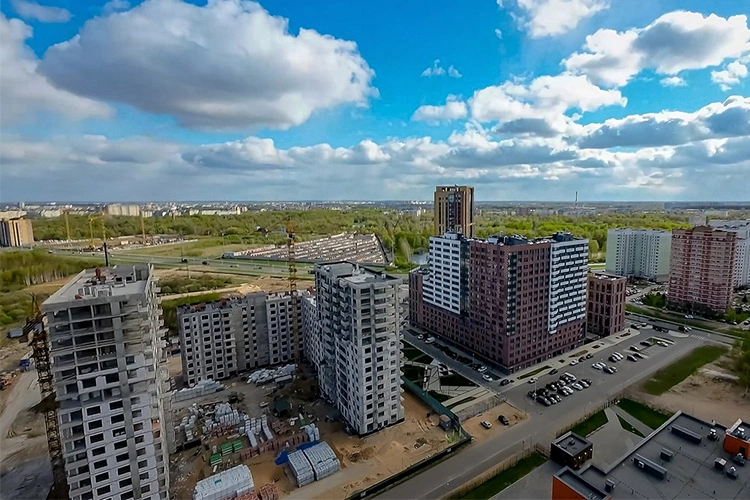

В преддверии майский выходных предлагаем вам познакомится с новым отчетом по стройке.

Общий процент готовности: 26.14%

  1. Кладка наружных стен и внутренних перегородок секции №1 – 58,6%;
  2. Кладка наружных стен и внутренних перегородок секции №2 – 100%;
  3. Кладка наружных стен и внутренних перегородок секции №3 – 100%;
  4. Кладка наружных стен и внутренних перегородок секции №4 – 63,2%;.
  5. Общий процент готовности: 23,1%них перегородок секции №4 – 63,2%;
  6. Устройство наружной сети дренажной канализации до городских сетей – 95%;
  7. Монтаж металлических конструкций (ограждений лестниц, люки и т.п.) – 55,4%;
  8. Монтаж систем внутреннего электроснабжения и электроосвещения – 40%;
  9. Монтаж систем водопровода и канализации – 40%;
  10. Монтаж систем вентиляции и дымоудаления – 30%;
  11. Устройство кровли – 20,8%;
  12. Монтаж системы отопления – 25%;
  13. Монтаж оконных ПВХ конструкций – 9,5%.
