Жаркий отчет по стройке 2 очереди


0

Обложка

С новым летом, друзья. Пока вы планируете как выжить максимум из июня и насладиться жаркими деньками, принимая солнечные ванны, мы продолжаем строить ваш будущий дом. Давайте узнаем, как прошел май на стройке 2 очереди ЖК Новая Тверь.

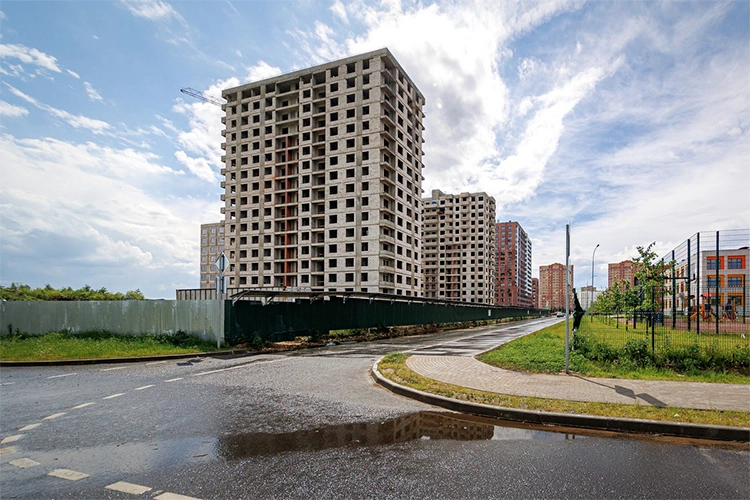

Устройство монолитного каркаса выше 0.000 секции №4 в т.ч. эл.кж – 100%;

Кладка наружных стен и внутренних перегородок секции №1 – 89,1%;

Кладка наружных стен и внутренних перегородок секции №2 – 100%;

Кладка наружных стен и внутренних перегородок секции №3 – 100%;

Кладка наружных стен и внутренних перегородок секции №4 – 92,8%;

Устройство наружной сети дренажной канализации до городских сетей – 95%;

Монтаж металлических конструкций (ограждений лестниц, люки и т.п.) – 63,2%;

Монтаж систем внутреннего электроснабжения и электроосвещения – 50,1%;

Монтаж систем водопровода и канализации – 50,8%;

Монтаж систем вентиляции и дымоудаления – 30%;

Устройство кровли – 38,7%;

Монтаж системы отопления – 35,4%;

Монтаж оконных ПВХ конструкций – 19,6%;

Внутренние отделочные работы – 10,6%;

Монтаж слаботочных систем АПС, АД, АВК, СС, интернет и домофон – 10%.

Общий процент готовности: 31,06%
